注文住宅の満足度は「どんな土地に建てるか」で大きく変わります。立地や広さだけで決めてしまうと、希望の間取りが入らない・追加費用が発生する・災害リスクが高かったなどの後悔につながりがちです。
この記事では、土地探しを始める前の準備から、相談先ごとの探し方、契約前に必ず確認したいチェックポイント、見つからない時の打ち手まで、注文住宅の土地探しを体系的に整理します。
注文住宅の土地探しを始める前の準備
【予算・エリア・条件の優先順位を先に固め、判断基準を明確に】
土地探しでよくある失敗は、良さそうな土地に出会ってから慌てて資金計画や要望のすり合わせを始め、判断が遅れることです。 土地は一点物なので、迷っている間に売れてしまいます。 逆に、焦って買うと 建物が入らない・追加工事で総額が膨らむ といった形で後から効いてきます。
最初にやるべきは、 土地と建物を切り離さずに家づくり全体を一枚の計画にすること です。 総予算、暮らしの優先度が高いエリア、譲れない条件の合格ライン が決まると、土地の情報を見た瞬間に良否を判定しやすくなります。
総予算を決める(土地+建物+諸費用)
土地代だけで上限を決めると、 建物や外構、諸費用が後から積み上がって資金計画が崩れやすくなります。 まずは 土地、建物、外構、諸費用まで含めた 「総予算の上限」を決める のが安全です。
諸費用は登記費用、住宅ローン手数料、火災保険、仲介手数料などが掛かりますが、 土地の状態によっては地盤改良、上下水道の引込、造成工事などが別途発生する可能性があります。 特に インフラ未整備や高低差のある土地 は、 土地価格が安くても総額で高くなることもあります。
総予算が決まったら、希望する建物のボリュームと仕様から建物費の目安を出し、 土地に回せる上限を逆算 します。 土地にお金を寄せすぎると、間取りや性能を妥協して満足度が下がりやすい ので、 家族が重視する軸に合わせて土地と建物の予算配分を決める ことが大切です。
支払い時期も要注意です。 契約時の手付金、土地の決済、着工金など、 住宅ローン実行前に支払いが発生することがあります。 必要に応じて つなぎ融資を使う可能性 も含め、 いつ・いくら現金が必要になるのかを事前に確認 しておくと安心です。
希望エリアを絞る(通勤・学区・生活利便)
エリア選びは、土地の良し悪し以前に 「毎日の負担」と「将来の選択肢」を決める重要な要素 です。 通勤時間、学校区、買い物や医療、実家への距離 を、実際の生活動線として具体化して考えます。
他にも、 坂道の有無、雨の日の歩きやすさ、渋滞の有無 といった状況も体感で確認すると現実に近づきます。 将来の働き方の変化、子どもの進学、親の介護など生活が変わる可能性 も踏まえ、 候補エリアは1つに固定せず、複数用意しておく のが合理的です。
希望条件に優先順位を付ける

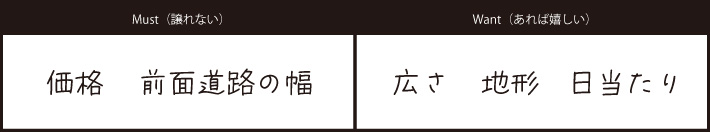

土地探しは 条件が増えるほど難易度が上がります。 まずは Must(譲れない)とWant(あれば嬉しい)に分け 、 家族で優先順位を統一 しましょう。
例として、価格、広さ、前面道路の幅員、日当たり、地型などは 互いにトレードオフになりやすい項目 です。どれを優先するかが曖昧だと、 内見のたびに判断軸が揺れて迷いやすくなります。
重要なのは、 100点を狙い続けないこと です。土地は一点物で、人気の条件はすぐに動きます。 Mustを満たし、Wantが一定以上なら合格とする「合格ライン」を事前に決めておく と、判断のスピードと納得感が両立します。また、 70点の土地でも設計で100点に近づけることも可能 です。
土地探しの方法(誰に相談するか)
土地情報の集め方は1つに絞らず、併用が基本 です。それぞれの強み・弱みを理解し、目的に合う相談先を選びましょう。
土地は 「情報戦」の側面 があり、同じエリアでも相談先によって出てくる物件が変わります。 ポータルに出る情報だけが市場ではなく、売主の事情などで表に出ないケース もあります。
また、 「建てる視点」を常に持つこと が重要です。土地は買えても、 希望の家が建てられなければ意味がありません。 土地情報を得たら、早い段階で 建築の可否と概算の追加費用を確認できる体制 を作りましょう。
ハウスメーカー・工務店に相談する
ハウスメーカーや工務店に相談する最大のメリットは、 建てたい家から逆算して土地の適性を判断できる 点です。希望の延床面積や間取り、駐車場計画がある程度見えていると、法規制や形状の制約を踏まえて 「その土地で実現できるか」を早期に見極められます。
土地と建物をセットで予算管理しやすい のも強みです。土地が安くても 造成費用が高くつく 、逆に土地が高くてもインフラが整備されているため総額が読みやすいなど、 土地価格だけではなく全体予算で比較する視点 が持てます。
注意点は、 相談が進むほど施工会社が実質的に固定されやすいこと 、会社によっては土地探しが得意ではないことです。上手な頼み方として、 要望と総予算、土地に回せる上限を明確に伝える ことが大切です。候補地が出たらセカンドオピニオン的に 「追加費用が出るポイント」を具体的に確認 すると失敗が減ります。
不動産会社に依頼する
不動産会社は土地流通の最前線にいるため、エリアに強い会社ほど 未公開情報や売主都合の情報に触れられる可能性 があります。特に地場で長く営業している会社は、 地域の相場や取引事情に詳しい ことが多いです。
ただし、 不動産会社は必ずしも建築の専門家ではありません。 建ぺい率・容積率などの説明は受けられても、間取りの入り方や造成費の見込み、法規制による設計制約の厳しさなどは、 建築側で確認する必要があります。
依頼する場合は 複数社に当たり、得意エリアと対応の丁寧さを見極める ようにしましょう。同じ条件を伝えて提案内容を比較すると、 情報力と提案の質の差 が見えやすくなります。
インターネットで探す
不動産ポータルは条件検索がしやすく、相場比較にも向いています。探し始めの段階で 「この予算だと、どのエリアでどんな土地が出るか」 という相場を掴むのには非常に有効です。
一方で情報更新が早く、 良い条件の土地は掲載直後に動くこと もあります。気になる物件は後回しにせず、 現地確認や問合せまでのスピードを上げる ことが重要です。
写真や図面では、 騒音、におい、隣地との距離感、夜の雰囲気、交通量 などが分かりません。 ネットは「候補を絞る道具」と割り切り、最終判断は必ず現地で行う 前提で使うと失敗しにくいです。
現地を歩いて探す
現地を歩くと、 街の空気感や住民の様子、交通量、通学路の安全性、日当たりの体感 など、数字では測れない情報が得られます。 夜の街灯や騒音、治安の不安などは、時間帯を変えて初めて見えることも多い です。
また、売地看板だけが立っていて ネット未掲載の土地に出会う可能性 もゼロではありません。地元の不動産会社に問合せるきっかけにもなり、 情報の入口を増やせる のも現地を歩くメリットです。
ただし、 現地探しは時間がかかる ため、入居期限など時間制約がある場合は、 ネットや建築会社、不動産会社と併用して効率を上げる のが現実的です。
土地のチェックポイント(後悔を防ぐ)
購入後に取り返しがつきにくいのが土地の怖さです。契約前に 「建てられるか」「追加費用が出ないか」「暮らしやすいか」 を多角的に確認します。
土地選びのチェックは、見た目の良さよりも 「あとから変えられない条件」を優先する のが鉄則です。 法規制、道路条件、災害リスク、インフラの状況 は、購入後にお金で解決できない、もしくは高額になりやすい領域です。
また、同じ土地でも建てたい家の内容によって評価が変わります。平屋希望なら必要な敷地面積が増え、駐車場2台必須なら間口や前面道路の条件が変わってきます。候補地が出た時点で、建築側に 「希望プランが成立するか」「追加費用が出るならいくらか」 を早めに当てていくと、判断がブレません。
契約前は不動産会社の重要事項説明を待つだけでなく、 気になる点は自分から質問して潰す姿勢 が大切です。分からない専門用語はその場で確認し、 曖昧なまま進めないこと が後悔防止につながります。
法規制(用途地域・建ぺい率・容積率・建築制限)
用途地域は、周辺環境の将来像と建てられる建物の傾向を左右します。静かな住宅街を望むなら住居系が中心の地域か、近隣に商業施設や工場が建つ可能性がある地域かを把握しておくと、入居後のギャップを減らせます。
建ぺい率・容積率は、 建てられる建物の規模の上限を決める基本指標 です。同じ坪数の土地でも、数値が低いと 希望の延床面積が入らない ことがあります。
さらに高さ制限や斜線制限、防火地域・準防火地域などがあると、設計の自由度が下がったり、 建築コストが上がったりする可能性 があります。安く見える土地でも、制限の厳しさが理由で結果的に割高になるケースがあるため要注意です。
市街化調整区域など、 原則として住宅が建てられない、または建築要件が厳しい区域 もあります。価格だけで飛びつかず、 建築可否を最優先で確認 しましょう。
道路・接道条件(幅員・方角・私道負担)
建物を建てるには 接道義務を満たす必要 があり、前面道路の幅員や接道長さ(間口)が重要になります。道路幅が足りない場合は セットバックが必要 になり、実質的に使える敷地が減って希望の間取りが入りにくくなることがあります。
前面道路は騒音や安全性だけでなく、車の出入りのしやすさにも直結します。 朝夕の交通量、見通し、近くの交差点の混み方 なども現地で確認すると生活のストレスを予測しやすくなります。
私道が絡む場合は、 私道負担の面積、通行・掘削の承諾、持分の有無、維持管理費 など権利関係の確認が必須です。水道やガス工事で道路を掘る必要が出たときに 承諾が取れないと工事が進まないリスク があります。
境界・高低差・形状
境界は トラブルになりやすいポイント です。測量図の有無、境界標が現地にあるか、隣地からの越境物がないかを確認し、必要なら 境界確定(確定測量)の条件を契約前に整理 します。
高低差がある土地は、 造成費や擁壁の工事費が発生しやすい ため、総額が読みづらくなります。特に古い擁壁がある場合、 強度や適法性によってはやり直しが必要 になることもあります。また深基礎など建築費用がかさむ場合もあります。
旗竿地や変形地は敬遠されがちですが、設計次第で住みやすくなる場合もあります。ただし駐車場計画や採光、建物の配置が難しくなるため、 購入前にラフプランで成立するか確認 してから判断すると失敗しにくいです。
地盤・災害リスク(ハザードマップ)
ハザードマップは必ず確認 し、浸水、土砂災害、津波などのリスクと想定深さを把握します。併せて 避難所までの経路や豪雨時に通れなくなりそうな道 も現地で確認すると実践的です。
地盤は見た目では判断できず、 地盤改良が必要になると費用が大きく振れる ことがあります。候補地の段階では、周辺の地形、近くの川、昔の地形などからリスクを推測し、 最悪ケースを想定して予算を確保 しておくと安心です。
過去の土地利用も重要です。 田んぼや沼地の埋立、造成地、工場跡地 などは、地盤や土壌の観点で追加調査が必要になることがあります。
インフラ(上下水道・ガス・電気)
上下水道は 引込の有無だけでなく、口径や引込位置まで確認 する必要があります。前面道路に本管があっても敷地内に引込がない場合は工事が必要です。
ガスは都市ガスかプロパンかで、初期費用だけでなく月々のランニングコストが変わります。都市ガスエリアでも 引込状況によって工事費が発生する可能性 があります。
電気は電柱や引込位置が建物配置に影響します。引込工事が必要になる場合や、位置変更に費用がかかる場合もあるため、建物の配置計画とセットで確認しましょう。 インフラ未整備は距離次第で高額化する ため、候補地の段階で 概算見積もりを取る のが有効です。
周辺環境(騒音・日当たり・治安・近隣)
周辺環境は、 昼に一度見ただけでは判断できません。 朝夕の渋滞、通学時間帯の危険箇所、夜間の騒音や街灯の明るさなど、 時間帯を変えて複数回確認 すると後悔が減ります。
日当たりは方角だけで決まりません。 周囲の建物の高さや距離、将来の建て替え、窓の位置 なども含めて総合判断が必要です。
治安や近隣の雰囲気は数字で見えにくい部分です。 ゴミ置き場、騒音、幹線道路、線路、学校、病院、工場などを実際に歩いて確認 し、自分たちの許容範囲かを見極めましょう。
土地探しのコツと注意点
理想の土地を待つだけではなく、意思決定の精度とスピードを上げる工夫が重要です。 土地と建物をセットで考えることで選択肢は大きく広がります。
土地探しは、条件の整理だけでなく 「判断の仕組み」を作ることが成果に直結します。 良い土地は迷っている間に売れ、微妙な土地ほど長く残って見えてしまうため、 比較しているうちに判断軸がズレることがあります。
そこで重要なのが、 土地単体の点数ではなく、土地と建物を合わせた暮らしの実現度で評価すること です。多少条件が欠けても設計で補えるなら“買い”になる一方、 法規制や道路、災害リスクのように設計で解決しづらい要素は慎重に扱う必要があります。
また、現地確認から申込みまでのスピードが求められる場面に備え、 必要書類や相談先、判断手順を整えておく と、焦らずに早く動けます。
施工会社は早めに決めて並行して進める
施工会社を早めに絞ると、 建物予算の見通しが立ち、土地に使える上限が具体化します。 土地予算が曖昧なままだと、 良い土地に見えても総額で届かない、または建物のグレードを大きく落とす といった事態になりがちです。
候補地の段階で施工会社に相談できれば、 「希望の家が入るか」「駐車が成立するか」「インフラや造成など追加工事が必要か」 を早期に判断できます。土地購入後に発覚すると手戻りが効かない項目が多いため、 土地探しと建築計画を並行して進めることがリスク低減につながります。
土地だけ先に購入すると、 希望プランが入らず間取りを妥協する、追加費用で予算オーバーになる などのリスクがあります。 土地と建物はセットで最適化する という考え方が、結果的に満足度を上げます。
100点の土地はない前提で判断する
100点の土地を待ち続けると、現実的には機会損失が大きくなります。 土地は一点物で、 条件の良いものほど早い者勝ち です。
だからこそ、 準備段階で決めた優先順位と合格ラインに照らして判断 します。欠点があっても生活上許容できるか、追加費用で補える範囲か、 将来の不確実性に耐えられるか を冷静に見ます。
ただし、 早く決めることが目的になってチェックを省くのは危険です。 スピードと慎重さを両立するには、 見るべき項目をチェックリスト化し、短時間でも抜け漏れが出ないようにする のが効果的です。
土地の弱点を設計で補えるか確認する
北向き、変形地、狭小地、高低差などは、 設計の工夫で住みやすさを上げられることがあります。 採光計画、窓配置、2階リビング、回遊動線、駐車場計画など、 土地の弱点を前提にプランを組むと評価が変わるケース もあります。
一方で、 法規制、道路条件、災害リスクのような要素は、設計での解決が難しく、致命傷になり得ます。 例えば 接道条件が満たせない、浸水想定が深い、擁壁の安全性が担保できない などは、コスト以前に安全と資産性に影響します。
候補地が出たら、 弱点が「設計で補える弱点」なのか「避けるべき弱点」なのかを切り分ける ことが、 プロ目線の土地選びの核心 です。
土地が見つからないときの対処法
条件が厳しすぎると“市場に存在しない条件”になりがちです。 選択肢を増やすための見直し方と、代替案を押さえます。
土地が見つからない原因は、 努力不足よりも条件の組み合わせに無理があるケースが多い です。 予算、エリア、広さ、整形地、日当たりなどを全て高水準で求める と、 市場にほとんど出ない条件 になってしまいます。
この状況で大切なのは、単純に条件を緩めるのではなく、 価値が落ちにくい条件と、工夫で代替できる条件を見分けること です。例えば 通勤の負担や学区を優先するのか、広さや駐車場を優先するのか で、見直す順番が変わります。
また、 流通の多い物件種別に視野を広げる だけで選択肢が増えることがあります。 建築条件付きや古家付きなども、仕組みを理解して検討する ことで、結果的に総額や立地で有利になる場合もあります。
エリア・条件を見直す
見直しは、 生活の本質に近い条件から行う のがポイントです。 エリアを1つずらす、徒歩分数を自転車利用込みで再設計する など、日々の負担と資産性のバランスが取れる方向で調整します。
MustとWantを再定義し、予算内で成立する組み合わせを探ります。 例えば「駅徒歩10分」を 「駅まで自転車10分+駐輪環境が良い」に置き換える と、同じ利便性でも候補が増えることがあります。
条件を変えるときは、行き当たりばったりではなく、 相場に対して何を緩めると価格や供給がどう動くか を確認しながら進めましょう。 市場の相場を見ながら条件を調整する ことで、遠回りを防ぎやすくなります。
建築条件付き宅地・古家付き土地も検討する
建築条件付き宅地は、 一定期間内に指定会社で建築することが条件になっていることが多い土地 です。指定会社の家づくりが合う人にとっては、 土地と建物を一体で進められ、検討スピードが上がる メリットがあります。
一方で、 期限が短くプラン検討が急ぎになったり、比較検討がしづらかったりする デメリットもあります。 建物の自由度、見積もりの内訳、解約条件、条件外しが可能か など、 契約条件を必ず確認しましょう。
古家付き土地は 解体費がかかる可能性 がある一方、 上下水道などのインフラが既に整っていて、引込費を抑えられる場合 があります。 アスベストの有無など追加費用リスクもあるため、解体を含めた総額で比較することが重要です。
注文住宅の土地探しでよくある質問
土地探しでは 「順番」「期間」「建築条件付き」の疑問が特に多い です。 誤解しやすいポイントをQ&A形式で整理します。
土地探しは初めての人がほとんどで、進め方の正解が分かりにくい分野です。よくある誤解は、 土地を先に決めてから家を考えればよい、という順番の固定観念 です。
実際は、 土地と建物の相互依存が大きく、どちらかだけを先に確定させると無理が出やすい です。 疑問点を先回りして理解しておく と、判断の場面で迷いが減ります。
ここでは、 特に質問が多い3点 を押さえ、 次に何をすべきかが見える状態 に整えます。
家づくりと土地探しはどっちが先?
理想は並行です。 家の要望とおおまかな建物予算を固めながら土地を探し、 候補地ごとに建築可否と概算を確認していく 進め方が、失敗を最小化します。
土地だけを先に購入すると、 希望の間取りが入らない、駐車場計画が成立しない、造成や地盤改良で総額が膨らむ といったリスクが出ます。 土地は買い直しが難しいため、土地先行は慎重な判断が必要です。
一方で、建物だけを先に決め切るのも難しく、 土地が変われば最適な間取りや窓計画も変わります。 だからこそ、 施工会社と相談しながら土地探しと建物計画を並行で進める ことが合理的です。
土地探しの期間はどれくらい?
土地探しの期間は 1か月から半年以上と幅があります。 人気エリアほど競争が強く、条件が厳しいほど長期化しやすい のが実情です。
期間を左右するのは、 条件の現実性と意思決定スピード です。 優先順位と合格ラインを明確にし、内見時に確認すべき項目を整理しておく ほど、短期間でも納得して決めやすくなります。
期限がある場合は、 ネット・不動産会社・施工会社への相談を併用 し、 資金計画や家族の合意形成を先に整えておく ことで、内見後の判断を早めやすくなります。
建築条件付き宅地とは?注意点は?
建築条件付き宅地は、 一定期間内に指定された施工会社と建築請負契約を結ぶことなどを条件として販売される土地 です。 土地だけを自由に購入して好きな施工会社で建てる、という選択ができない場合があります。
注意したいのは、 建物の自由度、契約までの期限、見積もりの透明性、契約条件 です。土地価格が魅力的でも、 建物や外構、諸費用まで含めた総額で比較する ことが重要です。
条件外しができるかどうかは物件や交渉状況によって異なります。 条件外しを前提にせず、まず契約条件を確認する ことが大切です。そのうえで、 指定された施工会社で建てる前提でも納得できる土地か を基準に判断しましょう。
まとめ
土地探しは 「準備→探し方の併用→契約前チェック→設計とセットで判断」が基本 です。 後悔を防ぐための要点を整理して、次の行動につなげましょう。
注文住宅の土地探しは、土地単体の良し悪しではなく、 土地と建物と費用を一体で見て最適化すること が成功の近道です。まず 総予算を決め、土地に使える上限を逆算 し、 エリアと条件の優先順位、合格ラインを固める ことから始めましょう。
探し方は ハウスメーカー・工務店、不動産会社、ネット、現地歩きを併用 し、情報の入口を増やしつつ判断軸はブレないようにします。候補地が出たら、 法規制、道路、境界、高低差、地盤とハザード、インフラ、周辺環境を契約前に確認 し、 追加費用と暮らしやすさを見落とさないこと が重要です。
土地が見つからないときは、 MustとWantを見直し 、 価値が落ちにくい条件を守りながら、設計で補える条件を上手に代替する ことで選択肢を増やします。次の行動として、 施工会社への早期相談と、候補地チェックリストの準備 から始めると、 判断の精度とスピードを上げられます。
